Auvere elektrijaam – tõhusaim trahvimasin

  • Jaam pidi Alstomi lepingu kohaselt valmima juba 2015. aasta novembris.
  • Ehitamine läks 28 miljoni euro võrra odavamaks, makstes 610 miljonit eurot.
  • General Electric tasus hilinemise tõttu eestlastele 106 miljonit eurot trahve.

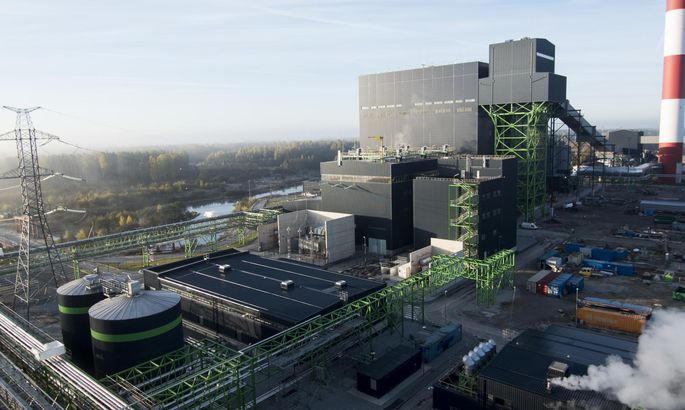

Auvere elektrijaam.

FOTO: Eesti Energia

Homme avatava Eesti Energia Auvere elektrijaama kohta sobib nagu rusikas silmaauku rahvalik ütlus, et kolm on kohtu seadus – täpselt nii palju kordi oleme tundnud avamisärevust.

Tellijale

November 2015, oktoober 2017 ja nüüd september 2018 – nende valmimistähtaegadega kaunistas jaama ehitaja Eesti ajaloo kalleimat tööstusinvesteeringut. Kolme aasta pikkuse tähtajast hilinemise eest maksis General Electric 106 miljonit eurot trahve, mis on märkimisväärne osa elektrijaama ligi 640 miljoni euro suuruseks kavandatud hinnast.

Jaam pidi Alstomiga sõlmitud lepingu kohaselt valmima juba 2015. aasta novembris, kuid sama aasta augustis-septembris sai selgeks, et lootustel pole määratud täituda.
